Fra Vestbase websider er å lese at Polarled er den hittil siste utbyggingen av den norske gass infrastrukturen i Norskehavet. Polarled knytter Aasta Hansteen-feltet til gassbehandlingsanlegget på Nyhavna i Aukra kommune. Den 480 km lange ledningen på 36 tommer skal legges i løpet av 2015 og skal være operativ for den første gassleveranse i 2017. Statoil er operatør for utbyggingen av Aasta Hansteenfeltet og Polarled. Wasco Coatings Norway AS har ansvar for tilførselslogistikk, coating og mellomlagring av rør i Mo i Rana og Vestbase Averøy, samt forberedelse for utskipning av rør til leggefartøy.

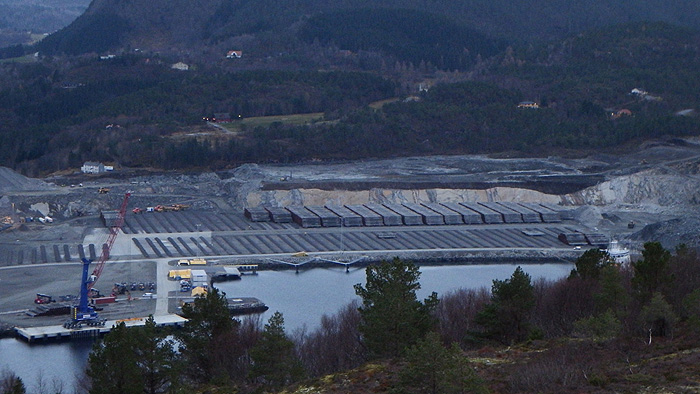

Betydelig aktivitet ved Hestvikholmene framover. ( Foto: Bjørn Ove Angvik)

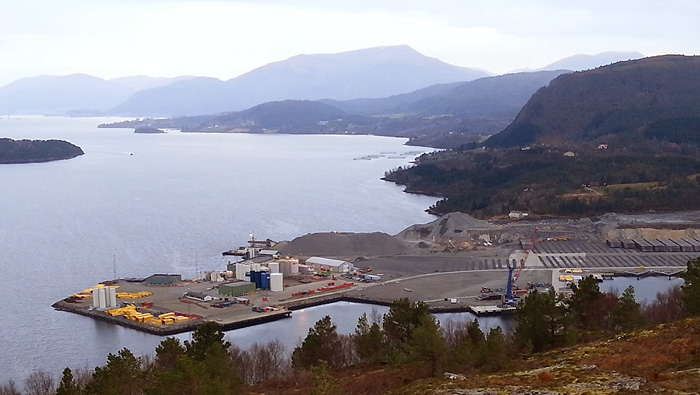

Lagringen av rør er godt i gang til Polarled-prosjektet her på Averøy .Det vil i perioden oktober 2014 til august 2015 bli mellomlagret ca 20.000 stk, 36 tommer og 12 meter lange betongbelagte rør på området. Total tonnasje som skal skipes inn/ut over Vestbase Averøy sin nye kai på Hestvikholmen vil være ca 500.000 tonn.( Foto: Brunsvikanet)
